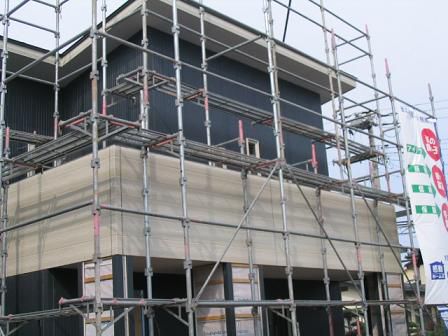

黒松 K様邸新築工事着工しました。現場進捗画像を掲載しますのでご覧下さい

着工前にお客様の益々の繁栄と工事の安全を願い地鎮祭を執り行いました。
工事開始 根切り状況です

神主さんから頂いた鎮物埋納致しました。

ベタ基礎配筋状況

ベタ基礎コンクリート打設状況

ベタ基礎完了・土台敷開始

土台敷完了給水管設置状況

床下断熱材ポリスチレンフォーム90ミリ厚さ施工゜

1階フレーミング開始

2×6構造壁厚さ140ミリ

2階フレーミング中

2階フレーミング中

屋根フレーミング中

長期優良住宅、2*6骨太構造見学会を開催しました。


現場をご覧なりたい方は、いつでも御案内致します。
お問い合わせはこちらから
2010.11.30:感動ホームズ:[現場レポート]

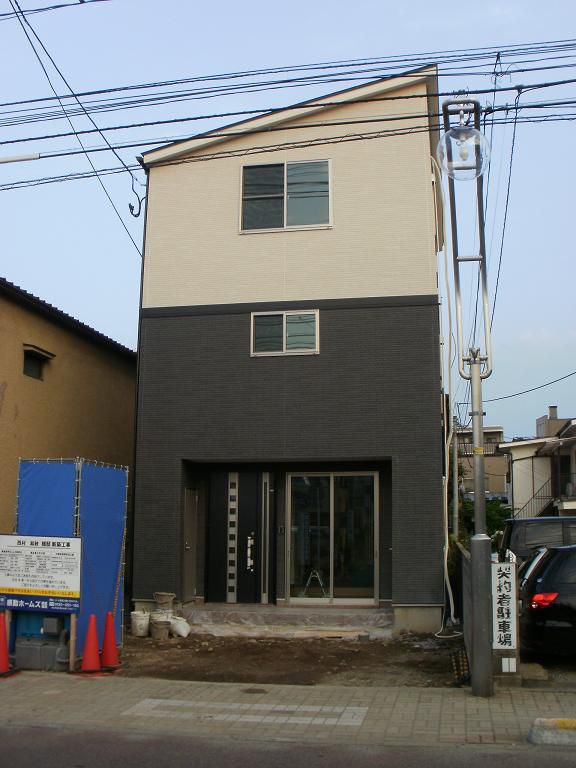

原町N様邸三階建て事務所兼住宅の紹介

  • 原町N様邸三階建て事務所兼住宅の紹介
原町N様邸三階建て敷地88㎡(約26.5坪)に事務所兼住宅の新築工事を進めてまいります。今後、工程に沿って紹介して参ります。


基礎配筋状況-3階建てに伴い構造計算により頑強な配筋になっております。




基礎コンクリ-ト打設-狭小地によりポンプ車が使えずシュ-トでの流し込みで打設を行いました。




基礎コンクリ-ト打設完了




土台取付け工事


大工棟梁-及川大工紹介 当社発足からの大工です。
親切な大工ですので、見学の際はお声掛けして下さい。


1階床下断熱材設置


1階壁パネルフレ-ミング中




大工相棒の紹介をさせて下さい。川崎より出勤しております。純朴で真面目な大工です。


2・3階全階フレ-ミング施工完了






外壁面断熱材充填 壁厚140mmにきっちりと入る断熱材です。


壁-断熱材が充填された状態です。


内部造作工事状況
2・3階床フロ-リング下に石膏ボ-ド敷き込みにて耐火構造となっているのと石膏ボ-ド下にサウンドカットを使用し音を伝わりにくくしてあります。


外部サイデイング貼り施工中です。
サイデイングは金具留めにて施工で釘は現れておりません。


内部:壁・天井:石膏ボ-ド貼り施工状況





内装工事施工状況-壁・天井パテ処理



内装工事施工状況-壁・天井クロス貼り



外壁施工・完成





新築からリフォ-ムは感動ホ-ムズへ
2010.08.19:感動ホームズ:[現場レポート]

自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅠ

  • 自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅠ
完成予想画像
建物位置をわかりやすくするための地縄張りの作業

S様の夢のマイホームがいよいよ着工します。北海道地区対応の高断熱、高気密、オール電化住宅になります。骨太構造「2×6」で地震に大変強く、準耐火構造となっております。環境にもやさしい本物の省エネ住宅です。
これから進捗状況を投稿します。!!お楽しみに!!
誠実な家造りをご覧下さい。


5月30日大安吉日、雨模様での地鎮祭となりました。雨降って地固まるです。


お施主様と地鎮祭の後に建物位置の確認を行ないます。

工事のスタート・基礎根切り工事「6/2」

砕石地業及び捨てコンと転圧工事「6/2」

基礎を頑丈にする配筋工事「6/3」

配筋と型枠工事「6/3」

第三者機関による配筋検査「6/4」

土間コン養生「6/4」

確り養生後型枠外して強靭なベタ基礎完成となりました。「6/9」

ベタ基礎出来形寸法確認「6/12」

ベタ基礎出来形寸法確認「6/12」


6月15日から大工さんによる2×6骨太構造のフレーミングが始まりました!!
大工さんによる土台敷からスタートしました「6/15」

土台敷完成「鋼製束使用」「6/16」

床断熱ポリスチレン90mm.厚を施工「6/17」

高断熱住宅に不可欠な床断熱材90mm.の厚さ確認「6/17」

1階構造用床完成後2*6組立開始「6/18」

1階構造用床完成後2*6組立開始「6/18」

骨太構造2*6枠建て方「6/18」

リビング吹き抜け部分建て方「6/19」

足場掛け完了「6/19」

内部壁枠・2階床枠の組立「6/22」1階の間取が見えてきました。

2階床枠の組立「6/22」

2階床貼り「6/23」

2階床貼り補強「6/23」

1階電気配線開始「6/24」

気密ボックス付コンセント取付「6/24」

2階2*6枠建て方中「6/25」

2階2*6枠建て方完成屋根骨組み開始「6/27」

天井屋根骨組み「6/29」

バルコニー床骨組み完了「6/29」

屋根構造用パネル完了「6/30」

屋根葺き防水下地材ルーフィング完了「7/1」

バルコニー壁立上げ「7/1」

2階配線工事「7/1」

外部防蟻処理完了「7/2」

ガルバ屋根葺き完了「7/3」

構造用パネルジョイント部防水テープ取付「7/3」

基礎と土台の間に防鼠材と連結用帯金物・防水テープ取付「7/3」

高性能オール樹脂サッシ取り付け開始「7/6」

高性能オール樹脂サッシ取り付け「7/6」

バルコニー床FRP防水完了「7/6」

樹脂サッシ外部防水テープの取り付け「共通」「7/6」

外回り防水、透湿シートの貼り方開始「7/7」


続きは現場進捗パートⅡからご覧ください。

パートⅡはコチラから

お問い合わせ頂ければ何時でも現場見学できます。

仕上がれば隠れてしまう骨太構造を見る会はコチラから

お問い合わせはコチラから

ECOプラスはコチラから

!!お知らせ!!完成内覧会8月29日・30日開催予定お蔭様で終了しました。

注文住宅・リフォームは仙台の感動ホームズへ
2009.10.20:感動ホームズ:[現場レポート]

自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅡ

  • 自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅡ
完成予想画像
現場進捗パートⅠからの続きとなっております。

壁用140㍉厚の断熱材取付け開始「7/7」

サッシ取付け完了によりフロア床材貼り方開始「7/7」

第三者機関による中間検査完了「7/7」

外部空気層を設ける為の通気用胴縁取付け「7/8」

オール樹脂サッシ省エネ最高性能4つ星マーク付「7/9」

バルコニー部のサッシ取付け漏水対策でFRP防水を窓台まで巻込み施工「7/9」

構造見学会開催「7/10」御来場ありがとうございました。

上棟式餅まき開催 PM2:00から 「7/10」

壁用140ミリ厚さの断熱材施工完了、気密シート貼り方中「7/14」

浴室部分防水石膏ボードまで完了。ユニットバスの取付け待ち「7/14」

浴室部基礎と土台の隙間を発泡ウレタンで塞ぎ断熱性能を保ちます。
「7/14」

内部給排水管の設置完了「7/15」

小屋裏断熱250㍉確保出来ない勾配の所をポリ断熱材とブローにて性能確保「7/15」

小屋裏断熱施工前の状況、このあとブローにて断熱となります「7/16」

天井ボード貼る前の気密シート施工状況「7/16」

居室天井のみ石膏ボード2重貼り「遮音性能高める為」「7/17」

外壁用水切り取付け完了、外壁コーナーから取り付け開始「7/17」

主寝室の室内建具取付け完了「7/18」

ユニットバス取付け完了「7/21」

養生しながら外壁貼り方開始「7/22」

2階主寝室クローゼット完了「7/22」

外壁バルコニー部分完了「7/28」

2階外壁からシーリング工事開始「7/28」

2階樹脂サッシと外壁取合い部分のシーリング完了「7/29」

外壁貼り方工事ほぼ完了「7/30」

1階部分内部建具取付け中「7/30」

システムキッチン取付け完了「7/31」

オープン階段取付け中「8/3」

天井断熱材ロックウールの吹き込み状況「8/4」

小屋裏断熱材ロックウール吹き込み状況厚さ250mm.以上となっています。

小屋裏点検口の断熱材です。「8/4」


続きは現場進捗パートⅢからご覧ください。

パートⅢはコチラから

お問い合わせ頂ければ何時でも現場見学できます。

仕上がれば隠れてしまう骨太構造を見る会はコチラから

お問い合わせはコチラから

ECOプラスはコチラから

!!お知らせ!!完成内覧会8月29日・30日開催予定お蔭様で終了しました。

注文住宅・リフォームは仙台の感動ホームズへ
2009.10.20:感動ホームズ:[現場レポート]

自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅢ

  • 自由ヶ丘(仙台銀行近く)高省エネ住宅建築現場進捗パートⅢ
地デジ対応型アンテナ取り付け中「8/4」

出窓部分造作中「下部は標準装備蓄熱暖房器が設置されます」「8/5」

クロスの下地パテ処理作業中「8/6」

下駄箱取付け完了「8/7」

室内階段手すり取り付け中「8/7」

2階クロス完了「8/8」

吹き抜け部分足場掛けによるクロス下地パテ処理中「8/10」

玄関ホールとニッチのクロス完了「8/11」

吹き抜け部分のクロス・照明完了「8/12」

リビング・オープン階段完了「8/12」

外構工事施工開始「8/13」

玄関ポーチタイル仕上げ施工開始「8/18」

照明器具取付け完了「8/18」

ダイニングの照明

玄関ホール照明

玄関アプローチ タイル貼り完了「8/19」

外構の擁壁工事作業開始「8/20」

1階・2階の蓄熱暖房器設置完了「8/21」

1階・2階シャワートイレ取り付け完了「8/21」

バルコニー部アルミ笠木付テスリ取付け完了「8/22」

2階蓄熱暖房器上に本棚設置「8/22」

建物内部はクリーニングも終わり完了しました。吹き抜け部の画像です。
29日30日の完成見学会に向け外構工事社内検査と進めていきます。
「8/25」

アプローチコンクリート打設中「8/26」

駐車場配筋後コンクリート打設「8/26」

建物完成により社内検査の実施「8/26」

第三者機関による完了検査実施「8/27」

外構工事駐車場完了「8/27」

外構工事も完了しました。「8/28」

全ての工事完了しました。後はお施主様検査後お引渡となります。
「8/28」これを持ちまして現場進捗画像は終了となりました。
長い間ご覧頂きました皆様に感謝いたします。ありがとうございました。



お問い合わせはコチラから

ECOプラスはコチラから

!!お知らせ!!完成内覧会8月29日・30日開催予定お蔭様で終了しました。

注文住宅・リフォームは仙台の感動ホームズへ
2009.10.20:感動ホームズ:[現場レポート]
